असरल्ल बिजुलीका तार पोलबाट जमिन मुनि पुर्‍याइँदै (फोटोफिचर)

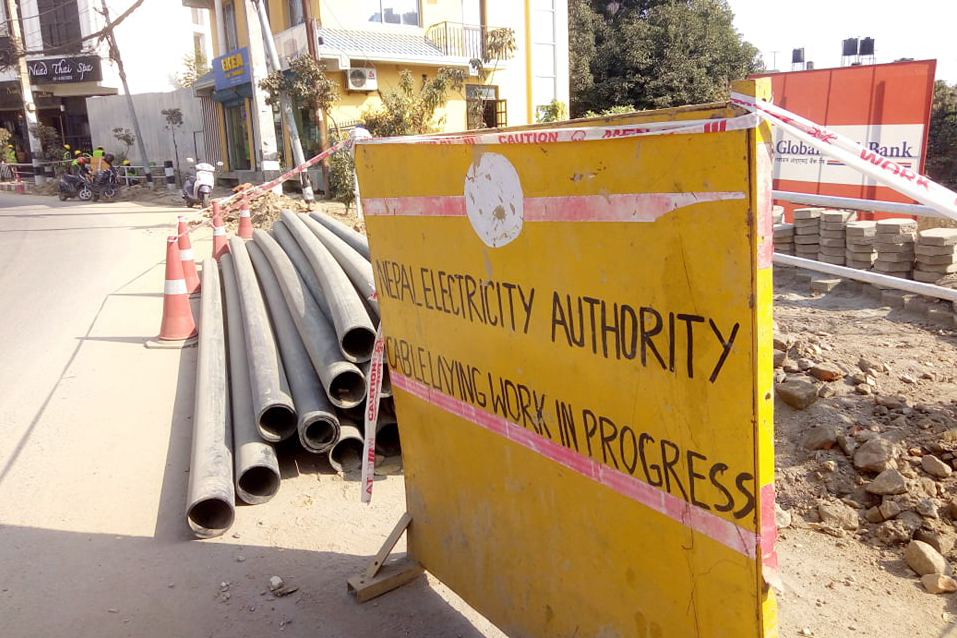

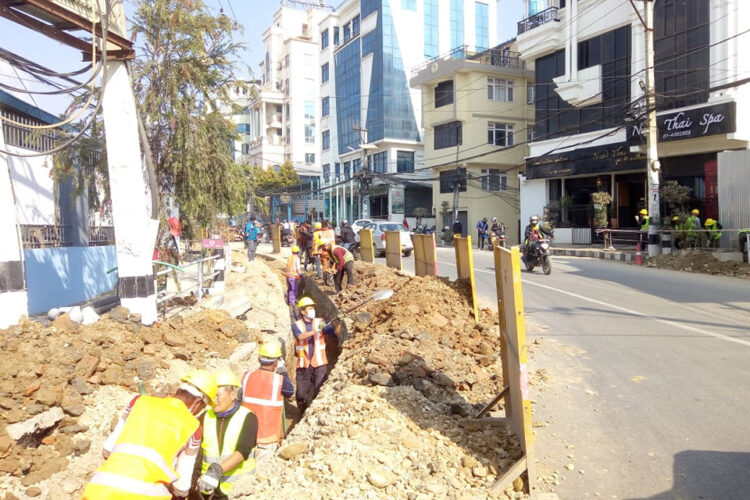

काठमाडौं । हाल उपत्यका भित्र विभिन्न स्थानमा विद्युतीय तार भूमिगत गर्ने काम भइरहेको छ । पछिल्लो समय विद्युत प्राधिकरणले पानीपोखरी र चक्रपथ खण्डमा दुवै पट्टी जमिन खनेर विद्युत् भूमितगतको काम गरिरहेको छ ।

सो क्षेत्रमा केही दिन अघि बाटै भूमिगतको काम शुरू गरिएको विभागकी सूचना अधिकारी लिलाकुमारी अर्यालले बताइन् । उनले लाइन पास भएका स्थानमा दुवैतर्फ भत्काएर तार भूमिगत गर्ने काम भइरहेको बताइन् ।

तार भूमिगत गर्ने यो परियोजना गत वर्ष २०७६ फागुन ५ गतेदेखि शुरू गरिएको थियो । पहिलो चरणमा रत्नपार्क र महाराजगञ्जका वितरण केन्द्रका विद्युतीय तारहरु भूमिगत गर्न लागिएको हो । नमूना परियोजनाका रूपमा अघि बढाइएको उपत्यकाको ‘अण्डरग्राउण्ड केबलीङ’को काम पहिलो चरणमा रत्नपार्क, न्यूरोड, असन, ठमेल, लाजिम्पाट, महाराजगञ्ज, बानेश्वर, एयरपोर्ट, चाबहिल र बौद्ध सम्मका विद्युतीय तार भूमिगत गरिँदैछ ।

विद्युत प्राधिकरणले काठमाडौं उपत्यका भरी विद्युतीय तार भूमिगत गर्ने तयारी गरेको छ । ११ वटा वितरण केन्द्र मध्ये २ वटा रत्नपार्क र महाराजगञ्ज वितरण केन्द्रका विद्युतीय तार भूमिगतको काम भइरहेको छ ।

भक्तपुर र ललितपुरका २/२ वटा वितरण केन्द्रका विद्युतीय तार भूमिकगतका लागि ठेक्का मूल्यांकनको चरणमा रहेको छ । अन्य ५ वटा वितरण केन्द्रहरुका लागि विद्युत भूमिगत गर्न ठेक्का हस्तान्त्रण भइसकेको छ ।

कुलेश्वर, बालाजु, जोरपाटी, कोटेश्वर लगायतका विभिन्न ५ स्थामा विद्युतीय तार भूमिगत गर्न भारतीय कम्पनी लासान एण्ड टर्भो लिमिटेड कम्पनीलाई ठेक्का दिइएको हो ।

आयोजनाका प्रमुख मनोज सिल्वालका अनुसार चाबहिल– मैजुबाल खण्डमा भने विद्युतीय तार भूमिगत गर्ने काम सम्पन्न भइसकेको छ । चाबहिल–मैजुबाल खण्डको ८ सय मटिर सडकमा तार भूमिगत गरिएको थियो ।

महाराजगञ्ज–बुढानीलकण्ठ–लैनचौर केन्द्रको जापानीज दूतावाससम्म खनेर पाइप हाल्ने काम भइसकेको छ । तार हाल्ने काम भने अझै पूरा हुन सकेको छैन । महाराजगञ्ज–बुढानीकलकण्ठ झण्डै साढे ७ किलोमिटर लम्बाई रहेको छ ।

हालसम्म ३०÷३५ किलोमिटर सर्किट तार हाल्ने काम भइसकेको सिल्वालले बताए । प्राधिकरणले ३० महिनाभित्र उपत्यकाको ४०० किलोमिटर क्षेत्रका एक लाख घरधुरीमा विद्युतीय तार भूमिगत गरिसक्ने योजना सहित भारतीय कम्पनी केइआई इण्डष्ट्रिजसँग ठेक्का सम्झौता गरेको छ ।

विद्युत् वितरण प्रणालीलाई भूमिगत गर्न एशियाली विकास बैंक (एडीबी) ले १५ अर्ब रुपैयाँ ऋण सहयोग गरेको छ । विद्युत् वितरण भूमिगत भएपछि अहिले जस्तो सडकमा तार देखिने छैन । बिजुलीका तार भूमिगतको काम २०७८ मंसिरसम्म सम्पन्न गर्ने लक्ष्य राखिएको छ ।

सिभिल बैंकको एक्सटेन्सन काउन्टर यातायात कार्यालय एकान्तकुनामा Read Previous

सिभिल बैंकको एक्सटेन्सन काउन्टर यातायात कार्यालय एकान्तकुनामा

बजार फेरी आफ्नै लयमा, ठूलो करेक्सन अघि अझै केही सय अंक बढ्ने लगानीकर्ताको विश्वास Read Next

बजार फेरी आफ्नै लयमा, ठूलो करेक्सन अघि अझै केही सय अंक बढ्ने लगानीकर्ताको विश्वास
