राहुघाट जलविद्युतको भर्टिकल प्रेसर साफ्टको ‘ब्रेक थ्रु’

म्याग्दी । नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगङ्गा हाइड्रो पावरद्वारा म्याग्दीको रघुगङ्गा गाउँपालिकामा निर्माणाधीन ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजनाको विद्युत्गृहमा पानी खसाल्ने ठाडो सुरुङ (भर्टिकल प्रेसर साफ्ट) जडान भएको छ ।

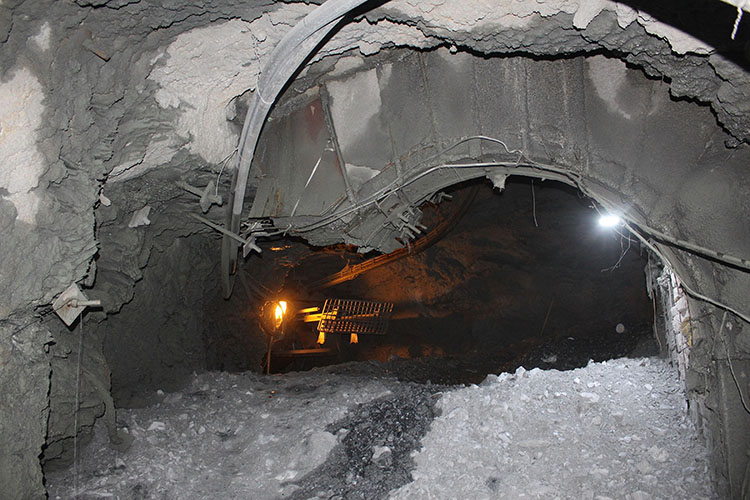

रघुगङ्गा गाउँपालिका–३ पिप्लेबाट तिल्केनी चौरमा निर्माणाधिन विद्युत्गृहमा पानी खसाल्ने ठाडो सुरुङ सोमबार जोडिएको हो । आयोजनाका व्यवस्थापक राजबहादुर बिष्टले १९६ मिटर ठाडो सुरुङ जोडिएको जानकारी दिए ।

‘विद्युत्गृह निर्माण स्थलबाट भर्टिकल प्रेसर साफ्टसँग जोड्ने ३२९ मिटर वटम प्रेसर साफ्टको सुरुङ यसअघिनै जोडिएको थियो,’ उनले भने, ‘सबैभन्दा कठिन मानिएको ‘भर्टिकल प्रेसर साफ्ट’ को पनि ‘ब्रेक थ्रु’ भएको छ ।’

सिभिल ठेकेदार जयप्रकाश एसोसियट्सले सहायक ठेकेदार बाबरी र बाराही मण्डली कन्ट्रक्सनलाई भर्टिकल प्रेसर साफ्ट निर्माणको जिम्मा दिएको थियो । अडिट नम्बर ३ देखि भर्टिकल प्रेसर साफ्टसम्मको ५४१ मिटरमध्ये ३७० मिटर सुरुङ निर्माण सकिएको छ । पिप्लेमा ६१ मिटर गहिरो सर्च साफ्ट निर्माण सकिएको छ ।

६ हजार २७० मिटर लामो सुरुङमध्ये हालसम्म ४ हजार ३३४ मिटर निर्माण सकिएको रघुगङ्गा हाइड्रोपावरका प्रबन्ध सञ्चालक गणेश केसीले बताए। आयोजनाको समग्रमा भौतिक प्रगति ५५ प्रतिशत छ ।

भारतीय आयात निर्यात (एक्जीम) बैंकको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा प्राधिकरण र नेपाल सरकारको संयुक्त लगानीमा निर्माण भइरहेको आयोजनाको सिभिल ठेकेदार जयप्रकाश एसोसियट्स ९जेपी०सँग २०७४ मङ्सिरमा ठेक्का सम्झौता भएको थियो ।

ठेक्काको ४५ महिनाको अवधीमा कोरोना महामारी, बाढी र पहिरोका कारण काम सम्पन्न हुन नसकेपछि ३० महिना म्याद थपिएको छ । विसं २०७६ कात्तिकमा ठेक्का सम्झौता गरेको इलेक्ट्रिकल ठेकेदार भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल)ले भारतमा निर्माण गरेका उपकरणको परीक्षणगरी आयातको प्रक्रिया अघि बढाइएको छ ।

रघुगङ्गा गाउँपालिकाको वडा नम्बर ४ दग्नाम र ५ नम्बर वडा झिँको सिमानामा १७ मिटर अग्लो र ३१ मिटर लामो अर्धजलाशययुक्त (पीआरओआर) प्रविधिको बाँध निर्माणको काम ६० प्रतिशत सकिएको छ । तिल्केनीचौरमा विद्युत्गृहको संरचना निर्माण तीव्रताका साथ भैरहेको छ ।

घुमाउने तालदेखि ११ किलोमिटर पहुँचमार्ग र एक वटा ट्रस प्रविधिको मोटर चल्ने पुल निर्माण गरि विद्युत्गृह र बाँधलाई सिधा सडकले जोडिएको छ । कमजोर आर्थिक अवस्थाका कारण २०७२ मा पुरानो ठेकेदार आइभिआरसिएल सँगको ठेक्का तोडेर कम्पनीको अवधारणा र इन्जिनियरिङ प्रक्युमेन्ट एन्ड कन्ट्रयाक्ट (इपीसी) प्रारुपमा राहुघाट जलविद्युत् आयोजना निर्माण अघि बढाइएको थियो ।रासस
